京台高速公路LQ1合同段 施工标准化交流材料

申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。

文档介绍

京台高速公路LQ1合同段 施工标准化交流材料

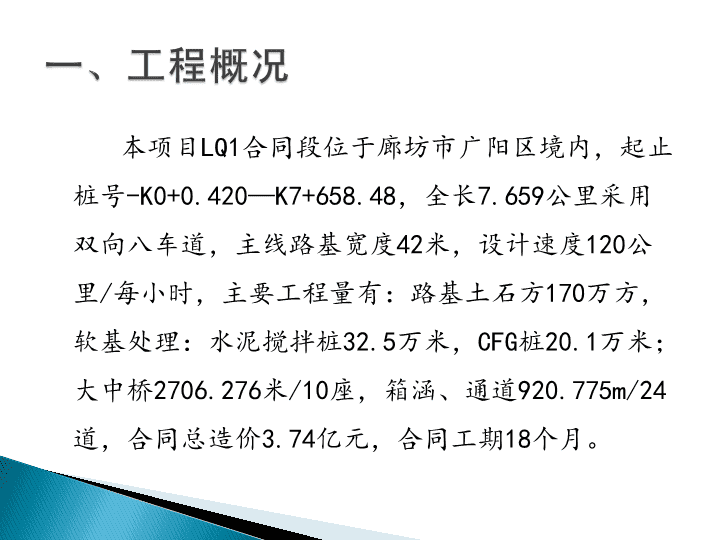

本项目 LQ1 合同段位于廊坊市广阳区境内,起止桩号 -K0+0.420 — K7+658.48 ,全长 7.659 公里采用双向八车道,主线路基宽度 42 米,设计速度 120 公里 / 每小时,主要工程量有:路基土石方 170 万方,软基处理:水泥搅拌桩 32.5 万米, CFG 桩 20.1 万米;大中桥 2706.276 米 /10 座,箱涵、通道 920.775m/24 道,合同总造价 3.74 亿元,合同工期 18 个月。 我标段根据集团公司的管理模式和本项目实际情况,建立健全组织管理机构,机构设置如下: 项目经理 项目书记、副经理 总工程师 工程部 质检部 合同部 试验室 机材部 财务部 后勤保障部 安全环保部 桥梁一队 桥梁二队 路基一队 路基二队 路基三队 拌合站 预制场 项目部采用封闭式管理,办公区、生活区等布局合理,符合“消防、安全、卫生、环保”的要求。院内进行了适当的绿化,绿化区外采用厚度 10cm 的 C20 砼硬化。并设置有项目工程简介、管理制度、十公开、施工场地布置等公示栏、宣传橱窗。 本合同段共需 18 万 m ³混凝土,结合沿线结构物分布特点,我部设置一个大型拌合站,承担桥梁、涵洞通道等混凝土生产任务,发挥“集中拌合,集中管理”优势,使工程混凝土质量在源头得到有效控制。 拌合站共占地面积约 66 亩,设有中联 120 型拌合楼 1 座, 1000 型拌合楼 3 座,生产能力 130m ³ / 小时, 12 台砼运输车, 1 台大型砼输送泵车。设有 12 个料仓,料仓间设置有 2.6m 高隔墙。拌合站自投入使用以来,能同时满足多个工作面混凝土供应,为工程建设提供有利保障。 所有进场材料存放区搭设有三面及顶部封闭的轻型钢结构棚。各种材料的堆放做到一头齐,一条线,砂石成堆,材料标识标牌规范齐全。各种原材料进场都有出厂合格证、材质单等质量证明资料,所有材料分批验收合格后方可进场。 C40 及以上混凝土,以及预制梁板所用砂石料必须进行水洗,并二次过筛,严禁冲水及水池投洗。单独设置排水良好的水洗区及污水处理池、沉淀池;洗料后废水至少沉淀三次,达到使用标准后方可重复使用。水洗后的砂石料,按不通种类、规格存入料仓。 钢筋加工场位于全线几处重要结构物附近,占地约 15 亩,采用集中配送加工的形式,实行封闭化管理。加工场搭设标准化厂房,按原材料堆放区、钢筋下料区、加工制作区、半成品堆放区,流水线布置。场内配备数控钢筋弯箍机,钢筋弯曲机,钢筋切断机,钢筋调直机,电焊机, 5T 龙门吊、钢筋半成品运输车等设备。钢筋存放在干燥、防潮、通风良好、无腐蚀气体和介质的轻型钢结构仓库内,并采用 50cm 高混凝土墩台支垫,支垫两点间距离为 2m ,并悬挂标识标牌。 本合同段共 10 座桥,中桥 3 座,大桥 7 座,共计 508 片箱梁。预制场位于拌合站旁侧,承担本合同段预制箱梁生产任务,共设有 37 个台座, 14 套定型钢模。预制场配备有数控张拉机、数控压浆机,箱梁钢筋胎架等,使箱梁预制施工集中化、规模化。 场地采用 C20 砼硬化,厚 10cm ,用 L10 角钢靠模,做到边线顺直,预留排水沟槽;道路采用 C25 砼硬化,厚 25cm ,以满足重车和运梁行走。 梁身腹板钢筋加工采用胎架,控制纵向线形及钢筋间距。 模板实行准入制度。所有构件模板均应使用大块钢模板,平面模板面积不小于 1.0 ㎡,模板使用前进行仔细抛光处理;使用专用模板脱模剂;支设过程中,采取防止倾覆设施;浇筑时安排模板工专人盯岗。 场内预留纵横排水沟槽,通过抽水泵送水至养护水管,从喷头雾化喷水养护梁片。 我标段根据标准化要求及工程实际情况,对试验室组织机构划分为办公室、化学室、现场仪器室、标准养护室、样品室、力学室、集料室、土工事、水泥混凝土室等。 填土前,根据定型运输车辆拉土数量,打好石灰格,按格上土,每格内卸一车土,花杆挂线控制虚铺厚度。全宽填筑,全宽碾压,推土机粗平,平地机精平,路基碾压时压路机遵循从“路边向路中,从低侧向高侧”原则。 基础底作业面用水泥混凝土硬化。对于 2 个月内不能浇筑的暴露在空气中的钢筋预埋构件,采取涂刷水泥浆等措施进行防锈处理。 浇筑混凝土前,对支架、模板、钢筋和预埋进行仔细检查,并做好记录。对于就地浇筑承台、系梁等地面以下混凝土时,禁止使用溜槽输送混凝土。混凝土表面执行二次收浆工艺,第二次收浆采用钢抹子压光。 构件养生采用一布一膜不间断滴灌养生法,即采用土工布缠绕墩柱,外裹紧塑料布墩顶设置水桶,底部设开水口,不间断向土工布供水,保持混凝土处于湿润状态。架设以脚手架板为主的独立操作平台。 以上是我部在本工程项目中实施标准化管理的部分做法,但要达到河北省交通运输厅所推广的高速公路标准化建设的要求,还有很大的差距。在今后的工作中,京台高速 LQ1 标全体参建人员将齐心协力,同舟共济,深入学习“标准化施工指南”,在施工过程中不断总结,改进和创新管理理念,全面推行高速公路标准化施工,进一步提升我司公路建设水平,为省高速公路事业再作贡献! 谢谢大家
查看更多

相关文章

您可能关注的文档
