- 2021-05-19 发布 |
- 37.5 KB |
- 13页
申明敬告: 本站不保证该用户上传的文档完整性,不预览、不比对内容而直接下载产生的反悔问题本站不予受理。
文档介绍
编制套管修复施工方案

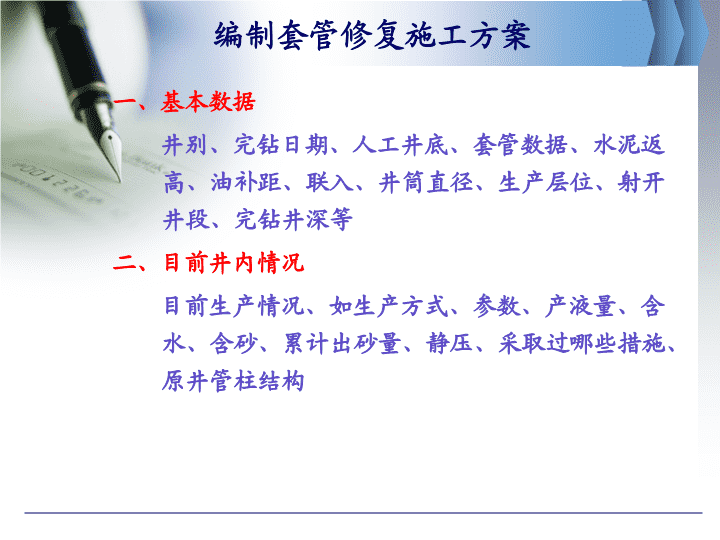

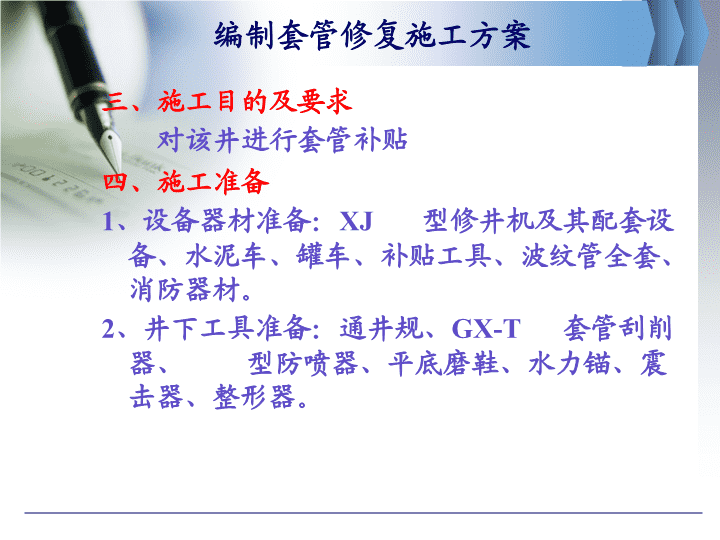

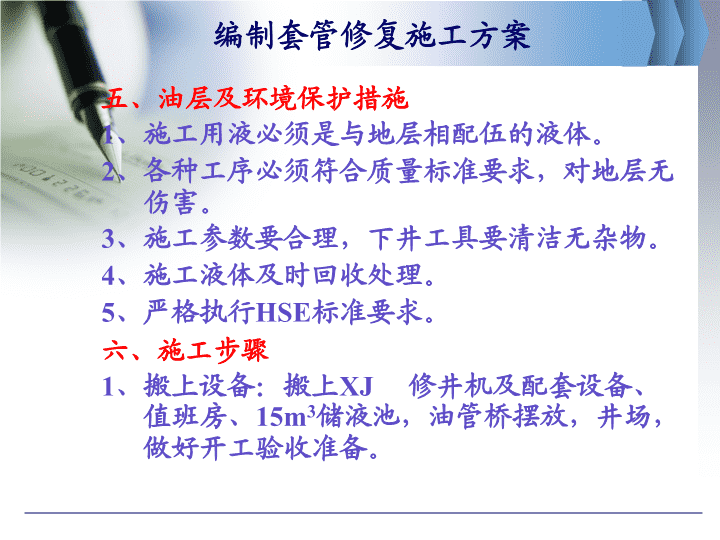

编制套管修复施工方案 一、基本数据 井别、完钻日期、人工井底、套管数据、水泥返高、油补距、联入、井筒直径、生产层位、射开井段、完钻井深等 二、目前井内情况 目前生产情况、如生产方式、参数、产液量、含水、含砂、累计出砂量、静压、采取过哪些措施、原井管柱结构 编制套管修复施工方案 三、施工目的及要求 对该井进行套管补贴 四、施工准备 1 、设备器材准备: XJ 型修井机及其配套设备、水泥车、罐车、补贴工具、波纹管全套、消防器材。 2 、井下工具准备:通井规、 GX-T 套管刮削器、 型防喷器、平底磨鞋、水力锚、震击器、整形器。 编制套管修复施工方案 五、油层及环境保护措施 1 、施工用液必须是与地层相配伍的液体。 2 、各种工序必须符合质量标准要求,对地层无伤害。 3 、施工参数要合理,下井工具要清洁无杂物。 4 、施工液体及时回收处理。 5 、严格执行 HSE 标准要求。 六、施工步骤 1 、搬上设备:搬上 XJ 修井机及配套设备、值班房、 15m 3 储液池,油管桥摆放,井场,做好开工验收准备。 编制套管修复施工方案 2 、压井:用与地层相配伍的修井液压井,至进出口排量、液性一致,出口液体无气泡,停泵后,出口不外溢为合格。 3 、起抽油杆:起出井内抽油杆,认真检查有无损坏和弯曲。 4 、安装防喷器:卸井口,安装与套管四通型号相匹配的防喷器。试压合格。 5 、起原井管柱:起出井内生产管柱,并对起出管柱、工具认真检查,彻底清洗。 编制套管修复施工方案 6 、通井:下油管底带 mm 通井规,控制下放速度通井至补贴井段以下 10-20m ,用修井液反洗井至出口含砂量小于 0.2% 为合格,起出井内通井管柱。 7 、刮削:下油管底带 mm 套管刮削器,控制下放速度通井至补贴井段以下 10-20m ,用修井液反洗井至出口含砂量小于 0.2% 为合格,起出井内刮削管柱。 8 、找漏:下 φ89mm 球座 +K344-114 封隔器 + 节流器 +K344-114 封隔器 +φ73mm 油管下至怀疑漏点井段进行找漏,找出漏点确切位置。 编制套管修复施工方案 9 、井径测井:井口及补贴井段进行双井径测井,给出井内最小径向数值,补贴井段最大最小和平均径向数值(核实套损位置)。 10 、组配补贴管柱:补贴工具连接顺序自下而上为:导向头 + 弹性胀头 + 刚性胀头 + 安全接头 + 加长杆 + 止动环 + 液缸 + 水力锚 + 震击器 + 滑阀 +φ 73mm 光油管,将波纹管接在止动环以下,刚性胀头以上,活塞拉杆、加长杆、安全接头由波纹管内穿过。 11 、下补贴管柱:有卡盘将弹性胀头收拢后依次下入:导向头 + 弹性胀头 + 刚性胀头 + 波纹 管(波纹管内有安全接头和加长杆) + 止动环 + 液缸 + 水力锚 + 震击器 + 滑阀 +φ 73mm 光油管 + 油管悬挂器完成深度 m ;涂沫粘接剂和固化剂,配比为 2 : 1 ,下放速度控制在 1m/S 以内,下井工具管必须涂密封脂,螺纹要上紧。 12 、补贴施工:接地面管线、泵车及井口流程,试压 40MPa ,稳压 30min ,压降不超过 0.5MPa 为合格,上提管柱 1.5m 关闭滑阀,正注工作液泵压为 6MPa , 20MPa , 28MPa , 编制套管修复施工方案 32MPa ,四点,每点保持 2-5min ,最高不超过 35MPa ;再放空压力,上提管柱 1.4-1.5m 进行正憋压补贴,如此反复直至补贴结束,提出补贴管柱,关井候凝 48h 。井径测井,检查波纹管补贴位置。 13 、检查补贴效果:下 φ 89mm 球座 +( Y221-110 封隔器 + 节流器 +Y111-110 封隔器 + 水力锚 )K344-110 封隔器 + 节流器 +K344-110 封隔器 +φ 73mm 油管,上下卡点过波纹管上下端各 0.5-1m 。 14 、下步措施根据设计要求确定。 编制套管修复施工方案 七、施工质量标准及技术要求 1 、修井液必须清洁,杂质含量低于 2% ,进出口排量一致。 2 、井架天车、游动滑车、井口三点一致。 3 、通井规外径要大于等于补贴工具外径,最大不超过 2mm ,长度大于补贴工具 100-200mm 。 4 、下补贴工具时,注意检查水力锚锚爪方向,齿尖应向上不得装反。 5 、下波纹管速度不得大于 1m/S 。 6 、补贴波纹管压力不得超过 35MPa 。 编制套管修复施工方案 7 、波纹管补贴相对位置不得超过 ±0.3m 。 8 、补贴后套管内径减少不得超过 7mm 。 9 、补贴后套管承压不得小于 35MPa 。 10 、补贴后内压检验,采用双隔器加节液器进行憋压实验,封隔器上、下卡点距波纹管上、下各为 0.5-1m 。 11 、由于波纹管强度有限,当漏点面积超过 10cm 2 。或裂缝长度超过 50cm ,宽度超过 2cm 时应用其它修复立法。 编制套管修复施工方案 八、注意事项 1 、遵守高空作业安全规程。 2 、遵守起下作业操作规程,井口要安装井控装置。 3 、地面管线,流程试压为补贴最高、承压的 1.5-2 倍。 4 、最大上提负荷不得超过 400kN 。 5 、高压管汇区非工作人员不得入内。 6 、防止固化剂灼伤,施工残液不得乱排、乱放。 编制套管修复施工方案 7 、严格按照企业的井下作业安全技术规程组织生产,注意防火,防工程事故。 8 、套管刮削器自由伸出外径应大于套管内径 4-6mm 。 九、管柱结构图 1 、画出原井管柱结构示意图 2 、根据设计画出完井管柱结构示意图 谢谢各位!查看更多
